湖南恒盛泰物资贸易有限公司全跟进护筒施工工艺流程

     定位—钻机就位—驱动花筒安装护筒(带护筒靴)定位—护筒钻进— 钻机挖土—护筒钻进—终孔验收—下钢筋笼—下导管砼浇筑—护筒拔除

(一)放样定位

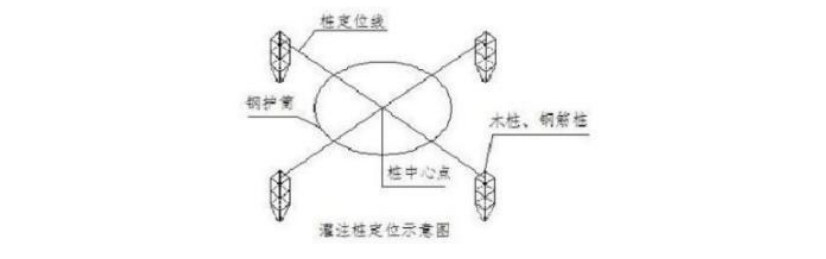

      根据施工图及测量控制资科,按“从整体到局部的原则 ”进行位基的位置 放样。钻机施工前放出准确的桩位线,根据设计图纸使用全站仪定桩位, 在桩位点打木桩或钢筋桩,埋深 300,桩上定出桩位中心,并用“十字栓桩 法 ”做好标识,并加以保护。对轴线线、桩位进行测整复核,并做出复核 记录,经复核确认桩位的轴线正确无误,方可埋设护筒。

11

(二)钻机就位

     钻机就位前,事先检查钻机的性能状态是否良好,配套设备是否齐全,保 证钻机工作正常。钻机就位后,钻头中心与桩位中心应对正准确。护筒中 心对准桩位中心,误差控制在 2cm 以内。

(三)护筒跟进钻孔

     定位好的护筒开始钻进,第一节护筒安装护筒靴钻进,驱动花筒和护筒的 连接销要安装到位,否则钻进过程容易发生断销,护筒定位完成后应测量 护筒外壁与定位桩的距离,利用水平靠尺随时靠护筒垂直度,如有偏差,及时告知机手调整,待第一节护筒(标准节 3 米)钻进至地面以上 800- 1000 时停止钻进,松开驱动花筒与护筒连接销,根据土质情况用钻具进行 孔内挖土,粘土或沙土宜选用捞砂钻,当土中含有砾石或卵石时,宜选用 螺旋钻挖土,孔内挖土至护筒底以上停止挖土,不得超挖,以防塌孔。然 后,继续连接护筒,护筒钻进、挖土反复进行挖至设计标高。

22

(四)终孔验收清孔

     成孔完成后组织相关单位人员进行验收孔深、成渣厚度、孔垂直度、桩位 平面偏差等,形成验收记录。

(五)钢筋笼制作与吊装

    钢筋骨架制作应按一般钢筋工程中有关规定执行外,需符合下列要求:

(a)配筋前应将钢筋调直,要求主筋无局部弯折,钢筋接头采用电焊焊 接,骨架制作时应严格符合设计尺寸,以免过大难以放入孔中。

(b)使用设计要求焊条,每根桩钢筋骨架应尽量一次制成,如骨架过长 时,亦可根据吊装设备的起吊高度,采取分段制作的方法。

(c)运输钢筋骨架时,应保证不弯曲、变形,可采用两点或多点吊运,并 设专人指挥确保安全。

(d)骨架在起吊宜采用两点起吊,骨架下落过程中,应始终保持骨架居 中,骨架入孔后,下落速度要均匀,就位后使骨架轴线与桩轴线吻合。

(e)钢筋笼加长焊接时,上、下节笼主筋位置校正、对正,且上、下节笼 持竖直状态方可施焊,焊接时先点焊,后满焊,并对称旗焊,焊完后,补 足焊接部位的箍筋。

(f)钢筋笼吊筋需进行固定,以使钢筋笼定位,避免灌注混凝土时钢筋笼 上拱。

(g)为保证成桩保护层厚度,钢筋笼吊装下孔前,可沿钢筋笼主筋四周间 隔布设φ3.8 钢筋把手作为保护厚度,沿孔下放钢筋笼,确保垂直度。

(h)钢筋笼制作严格控制质量:

主筋间距偏差: ≤10mm

箍筋间距偏差: ≤20mm

钢筋笼直径偏差: ≤l0mm

钢筋笼总长度偏差: ≤100mm

(五)下导管浇筑砼注意事项

     验孔后浇灌混凝土至埋深护筒 8--9 米时,可以逐节拆除护筒 3--6 米, 每节护筒长度 3 米,随时保证埋深护筒 3 米以上,才能确保桩基质量。 浇筑混凝土时,要确保混凝土等待时间不宜过长,以防造成护筒拔不 出来,造成重大损失。

(六)护筒拔除

    如有条件或当施工机器不能自行拔出跟进护筒时,可采用专用拔管机 进行单独拔除施工,旋挖成孔后可以继续挖下一个孔。旋挖成孔可连续作 业。 当一整节护筒拔出后用,用汽车吊吊住上节护筒,拆除护筒连接螺 栓,吊走护筒,护筒上砼应冲洗干净,堆放整齐方便重复使用。
